Logistyka montażu mobilnej myjni kół – ile czasu trwa wdrożenie i jakich przyłączy wymaga?

Mobilna myjnia kół to rozwiązanie, które pozwala ograniczyć czas przygotowania stanowisk mycia kół i podwozi do minimum, ponieważ nie wymaga wykonywania wykopów ani stawiania betonowych fundamentów. W praktyce oznacza to, że od momentu dostarczenia urządzenia na plac budowy do uruchomienia pierwszego cyklu mycia może minąć zaledwie od 3 do 8 godzin. W artykule dowiesz się, jak wygląda montaż myjni kół na budowie, jakie prace należy wcześniej wykonać i jakich przyłączy wymaga instalacja myjni przemysłowej.

Ile trwa montaż myjni kół na budowie?

Kompletne wdrożenie mobilnych myjnik kół na budowach zajmuje od kilka godzin do maksymalnie jednego dnia roboczego, zazwyczaj od 3 do 8 godzin.

Czas montażu myjni kół na budowie jest jedną z największych przewag systemów mobilnych nad tradycyjnymi myjniami stacjonarnymi. Podczas wdrażania systemów całkowcie pomijane są czasochłonne i pracochłonne roboty ziemne i murarskie. W zamian inwestor lub generalny wykonawca otrzymuje gotowy moduł, który po ustawieniu na przygotowanym stanowisku może zostać uruchomiony jeszcze tego samego dnia.

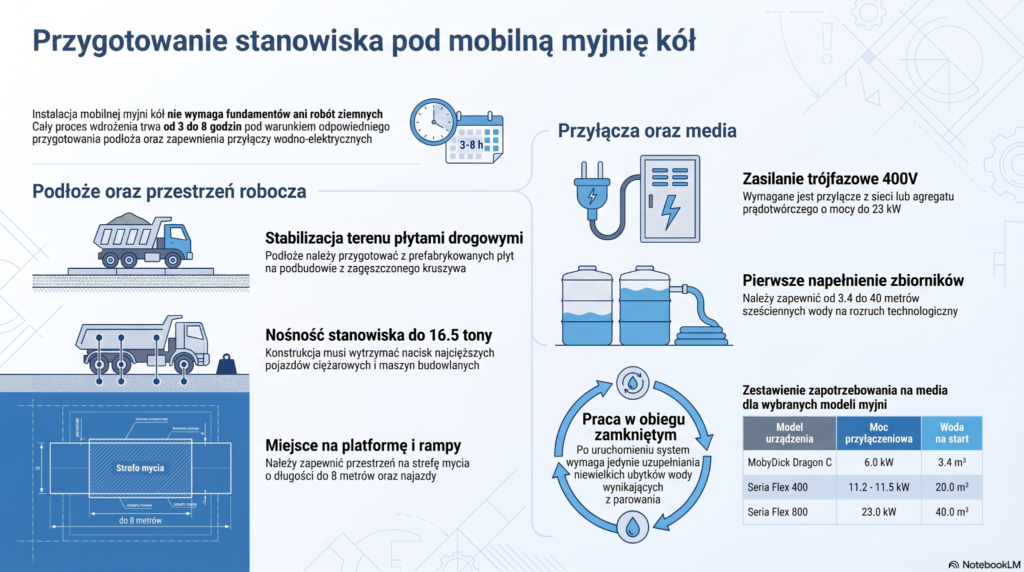

Na całkowity czas wdrożenia systemu wpływają przede wszystkim wielkość wybranego systemu, przygotowanie miejsca na placu budowy oraz dostępność sprzętu do rozładunku. Właściwy montaż przebiega według powtarzalnego schematu.

EtapZakres pracCzas realizacji
Transport i rozładunekDostarczenie urządzenia na plac budowy oraz ustawienie na przygotowanym podłożuZależny od organizacji transportu
Montaż mechanicznyPołączenie kanałów powrotnych, montaż ramp, osłon oraz elementów mechanicznych2–4 godziny
Podłączenie instalacjiPodłączenie pomp, przewodów, czujników oraz zasilania1–2 godziny
Rozruch technologicznyNapełnienie zbiorników, konfiguracja i testyŁącznie 3–8 godzin od dostawy do uruchomienia

Jak przygotować teren przed dostawą mobilnej myjni kontenerowej?

Choć myjnia kontenerowa nie wymaga wykonywania fundamentów ani zagłębiania urządzenia w gruncie, wciąż wymaga odpowiedniego przygotowania stanowiska, które jest warunkiem sprawnego montażu.

Najważniejszym czynnikiem jest dostateczna nośność podłoża. Mobilne systemy mycia kół i podwozi są przeznaczone do czyszczenia dużych pojazdów budowlanych i samochodów ciężarowych. W zależności od modelu ich dopuszczalne obciążenie wynosi nawet do 16,5 tony.

W praktyce stanowisko do postawienia myjni kół na budowie przygotowuje się z prefabrykowanych płyt drogowych, układanych na podbudowie piaskowo-żwirowej lub z odpowiednio zagęszczonego kruszywa. Dzięki temu zapobiega się osiadaniu konstrukcji i składających się na nią zbiorników recyklingowych.

Na etapie przygotowania stanowiska należy również uwzględnić przestrzeń roboczą. Oprócz samej platformy myjącej musi znaleźć się miejsce na rampy wjazdowe i zjazdowe, zbiorniki recyklingowe i swobodny przejazd samochodów ciężarowych.

ParametrWartość
Długość strefy mycia3,30–8,00 m
Szerokość przejazdu2,75–2,80 m
Maksymalne obciążenie osi15,0–16,5 t
Pojemność zbiorników recyklingowych3,4–40,0 m³

Jak przebiega montaż mobilnej myjni kół?

Po przygotowaniu stanowiska urządzenie dostarczane jest na plac budowy jako fabrycznie zmontowany moduł, transportowany na naczepie niskopodwoziowej lub samochodzie wyposażonym w dźwig HDS. W przypadku większych modeli do rozładunku wykorzystywany jest dźwig samojezdny lub ładowarka teleskopowa.

Kolejnym etapem jest montaż mechaniczny, który zajmuje od 2 do 4 godzin. Ten etap obejmuje:

  • połączenie kanałów powrotnych, transportujących wodę do zbiorników;
  • montaż ramp wjazdowych i zjazdowych;
  • instalację bocznych osłon przeciwbryzgowych;
  • montaż przenośnika zgrzebłowego (w modelach wyposażonych w automatyczne usuwanie osadów).

Następnie wykonywane są połączenia hydrauliczne i elektryczne. Instalowane są:

  • pompy;
  • przewody;
  • czujniki optyczne, odpowiedzialne za automatyczne uruchamianie mycia po wykryciu pojazdu.

Po zakończeniu opisanych prac zbiorniki wypełnia się wodą, a następnie przeprowadza rozruch technologiczny i konfigurację parametrów pracy urządzenia.

Instalacja myjni przemysłowej – jakie przyłącza są wymagane?

Mobilne systemy mycia kół i podwozi pojazdów budowlanych nie wymagają rozbudowanego zaplecza technicznego. Do uruchomienia myjni niezbędne jest zapewnienie energii elektrycznej oraz źródła wody wykorzystywanej do pierwszego napełnienia zbiorników i uzupełnienia ubytków wody.

Przyłącze elektryczne

Systemy pracują z wykorzystaniem zasilania trójfazowego 400V / 50 Hz. W miejscach pozbawionych dostępu do sieci elektrycznej możliwe jest zastosowanie agregaty prądotwórczego o dostatecznej mocy. Dobór przyłącza zależy od urządzenia i liczby zastosowanych pomp. Wszystkie systemy wyposażone są w fabryczne zabezpieczenia przeciwprzeciążeniowe i układy sterujące pracą instalacji.

ModelMoc przyłączeniowaZabezpieczenie
MobyDick Dragon C6,0 kW16–18 A
MobyDick Flex 400 B11,2 kWzgodnie z dokumentacją
MobyDick Flex 400 MC11,5 kWzgodnie z dokumentacją
MobyDick Flex 800 MC23,0 kW60 A

Przyłącze wodne

Przed rozpoczęciem eksploatacji konieczne jest jednorazowe napełnienie zbiorników recyklingowych. W zależności od modelu niezbędna ilość wody wynosi od 3,4 do 40 m3. Wodę można pobrać z hydrantu, studni, cysterny lub zbiornika z wodą deszczową.

ModelWymagana ilość wody na start
MobyDick Dragon C3,4 m³
Seria Flex 40020,0 m³
Seria Flex 80040,0 m³

Po uzupełnieniu zbiorników system pracuje w obiegu zamkniętym, dlatego stałe przyłącze wykorzystywane jest jedynie do uzupełniania niewielkich ubytków wody, wynikających z parowania i wynoszenia wody przez pojazdy opuszczające myjnię.

Co należy przygotować przed montażem systemu?

Odpowiednie przygotowanie placu budowy do montażu myjni przemysłowej to warunek uniknięcia opóźnień podczas wdrażania systemu myjącego. Przed przyjazdem systemu i rozpoczęciem prac montażowych i instalacyjnych należy upewnić się, że przygotowano:

  • stabilne i nośne podłoże;
  • miejsce do rozładunku urządzenia;
  • dostęp dla dźwigu lub ładowarki teleskopowej;
  • zasilanie trójfazowe 400V z sieci lub agregatu prądotwórczego;
  • źródło wody;
  • odpowiednio dużą przestrzeń na rampy i zbiorniki recyklingowe.

Z punktu widzenia organizacji inwestycji montaż myjni kół na budowie nie wymaga skomplikowanych robót przygotowawczych. Największe znaczenie mają odpowiednie przygotowanie stanowiska oraz zapewnienie przyłączy elektrycznego i wodnego. Spełnienie tych warunków przed rozpoczęciem prac montażowych umożliwia instalację myjni przemysłowej w kilka godzin i uruchomienie jej tego samego dnia roboczego.

Źródła:

  1. https://www.mobydick.com/wp-content/uploads/2022/10/PDS_MD_TM_MDG-D000-0000_Dragon_C_V1_en-GB.pdf
  2. https://frutiger.pl/wp-content/uploads/2025/01/Flex_800MC.pdf
  3. https://www.mobydick.com/wp-content/uploads/2022/05/DS_MDK-A300-400B_V1_en-US.pdf
  4. https://frutiger.pl/offer/mycie-kol-i-podwozi/

Formularz kontaktowy

Skontaktuj się z nami za pomocą formularza powyżej lub zadzwoń do nas.

    To top
